工事の概要
新たなごみ処理施設(横須賀ごみ処理施設)建設工事について
横須賀市は、新たなごみ処理施設(横須賀ごみ処理施設)建設に関連する工事を行っています。
令和元年度は、本工事の最終年度となります。
今年度は、令和元年11月から、エコミルは試運転を開始し、令和2年3月から本格稼働しました。
工事の概要等については以下のとおりです。
工事の概要
(1)横須賀ごみ処理施設建設工事(平成26~令和元年度継続事業)
工事概要
ごみ焼却施設と不燃ごみ等選別施設の実施設計及び建設工事
契約状況
受託者:日立造船・五洋建設特定建設工事共同企業体
業務期間:平成27年3月2日~令和2年2月28日
契約金額:21,168,000千円
スケジュール
平成27年度:実施設計
平成28年度:造成工事
平成29年度:建築工事
平成30年度:建築・プラント工事
令和元年度:建築・プラント工事、試運転、施設稼働
平成29年8月から施設の建設工事に着手し、令和2年2月28日にしゅん工ました。
「横須賀ごみ処理施設」完成予想図

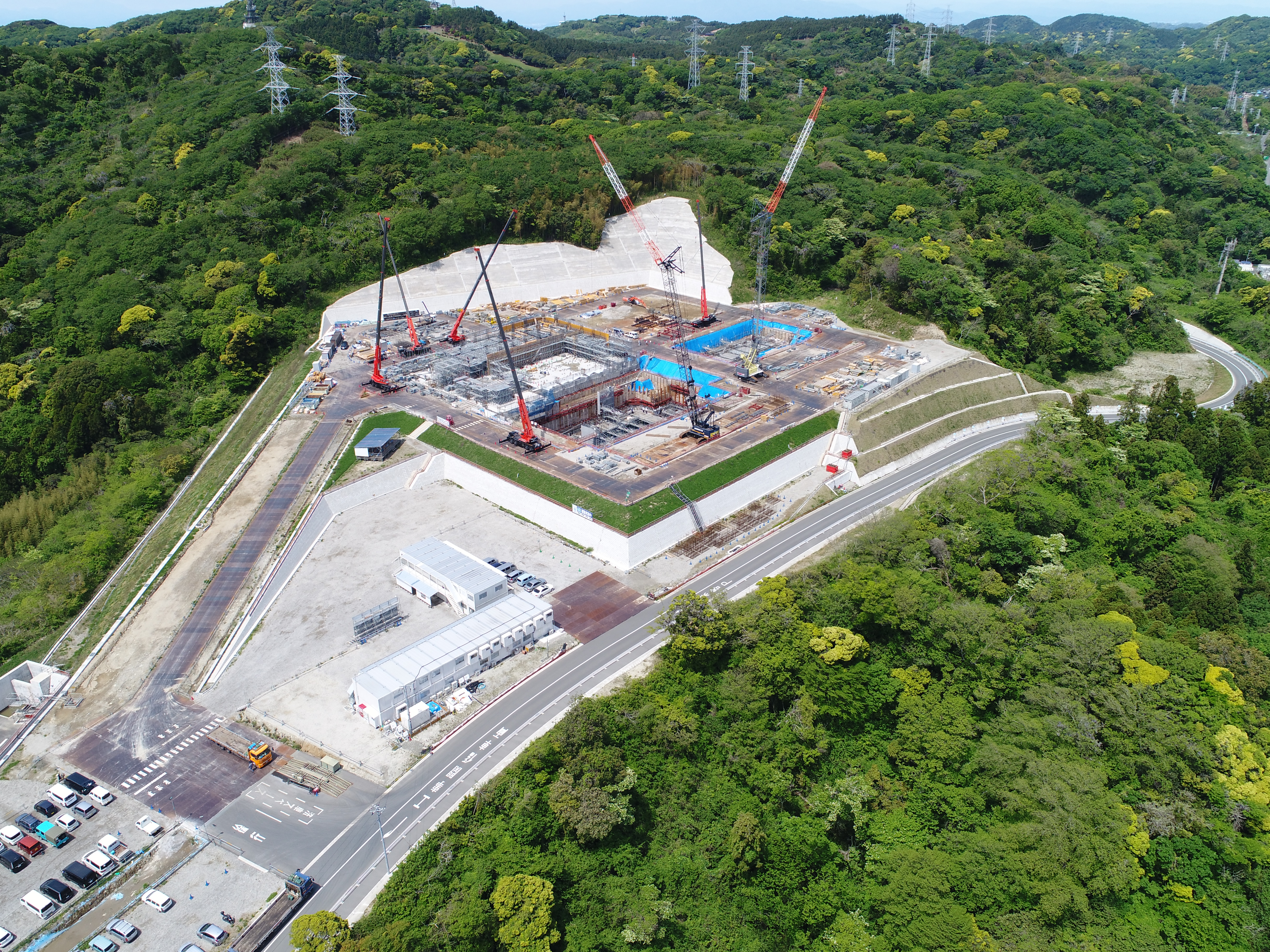

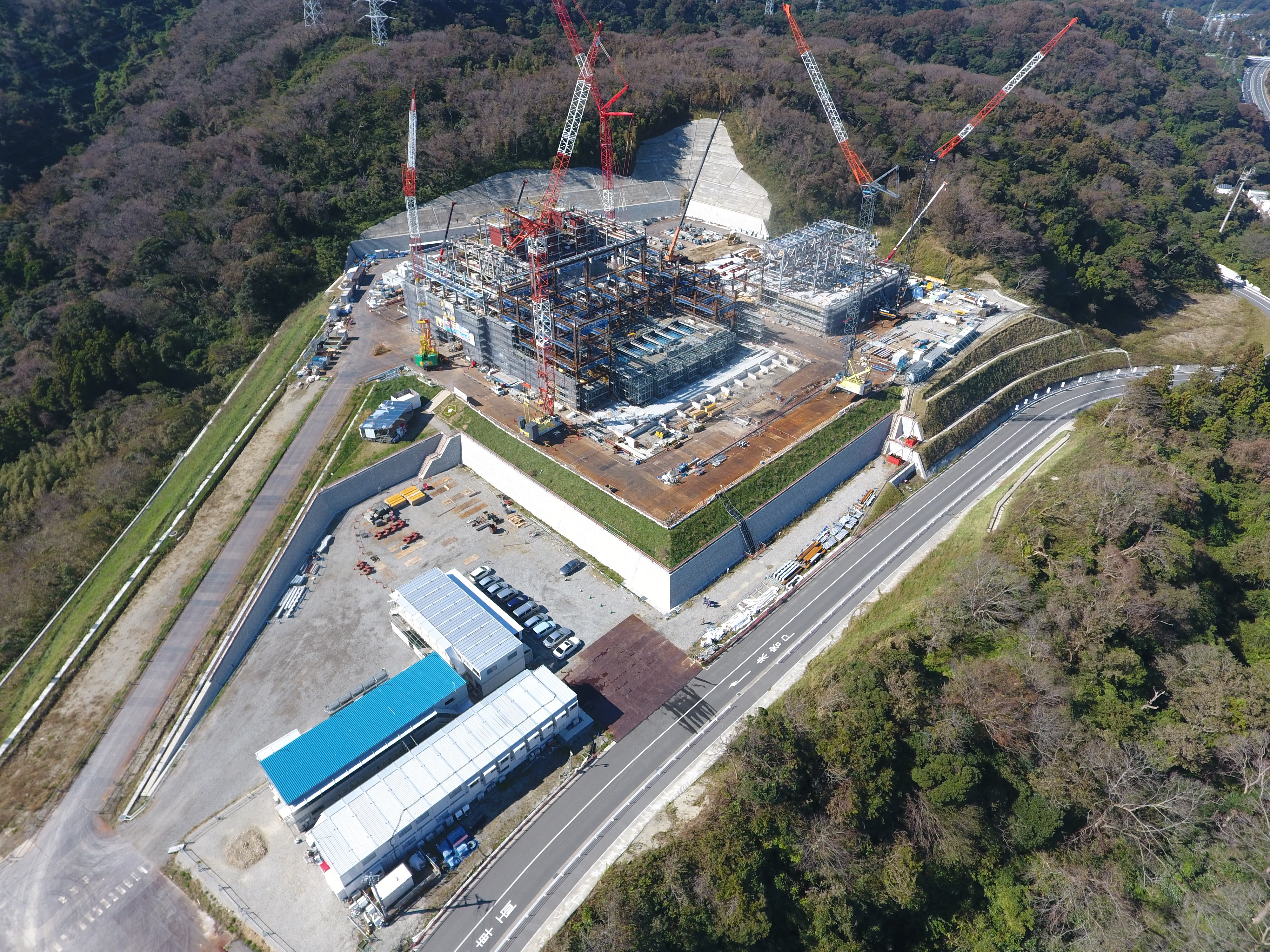

建設工事の経過
- 令和2年1月(JPG:4,940KB)
- 令和元年12月(JPG:4,752KB)
- 令和元年11月(JPG:5,447KB)
- 令和元年10月(JPG:4,881KB)
- 令和元年9月(JPG:4,880KB)
- 令和元年8月(JPG:5,140KB)
- 令和元年7月(JPG:5,008KB)
- 令和元年6月(JPG:4,923KB)
- 令和元年5月(JPG:6,977KB)
- 平成31年4月(JPG:7,674KB)
- 平成31年3月(JPG:7,720KB)
- 平成31年2月(PNG:1,878KB)
- 平成31年1月(JPG:4,761KB)
- 平成30年12月(JPG:5,069KB)
- 平成30年11月(JPG:4,730KB)
- 平成30年10月(JPG:4,867KB)
- 平成30年9月(JPG:4,962KB)
- 平成30年8月(JPG:4,857KB)
- 平成30年7月(JPG:4,711KB)
- 平成30年6月(JPG:7,503KB)
- 平成30年5月(JPG:7,505KB)
- 平成30年4月(JPG:7,038KB)
- 平成30年3月(JPG:8,005KB)
- 平成30年2月(JPG:7,038KB)
- 平成30年1月(JPG:7,519KB)
- 平成29年12月(JPG:7,549KB)
- 平成29年11月(JPG:7,522KB)
- 平成29年10月(JPG:4,825KB)
- 平成29年9月(JPG:5,125KB)
- 平成29年8月(JPG:4,618KB)
- 平成29年7月(JPG:5,020KB)
- 平成29年6月(JPG:5,310KB)
- 平成29年5月(JPG:5,236KB)
- 平成29年4月(JPG:5,147KB)
- 平成29年3月(JPG:5,051KB)
- 平成29年2月(JPG:5,599KB)
- 平成29年1月(JPG:5,145KB)
- 平成28年12月(JPG:5,310KB)
- 平成28年11月(JPG:4,895KB)
- 平成28年10月(JPG:4,865KB)
- 平成28年9月(JPG:4,893KB)
- 平成28年8月(JPG:5,175KB)
- 平成28年7月(JPG:4,987KB)
- 平成28年6月(JPG:5,209KB)
- 平成28年5月(JPG:5,257KB)
- 平成28年4月(JPG:5,048KB)
- 平成28年3月(JPG:4,690KB)

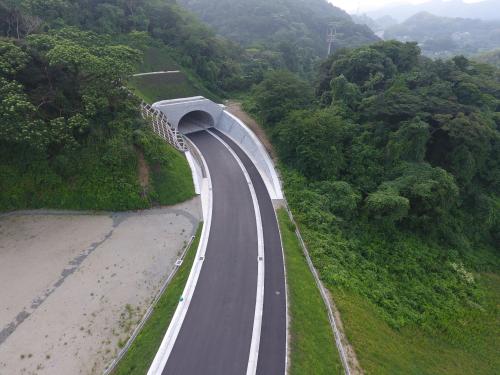

平成26年7月から行っていた施設建設地までの道路とトンネルの新設工事は、平成28年9月30日に完了しました。
現在は、工事用車両の専用通路として使用しています。
